平成26年の地下鉄東山線の運転見合わせに伴う地下鉄代行バスの記録です.
平成26年9月25日 地下鉄東山線名古屋駅軌道内冠水事故 |
 |
平成26年9月25日(木)未明の雨により,地下鉄名古屋駅に隣接した高層ビル建設現場(JPタワー名古屋)内の仮設下水道管が外れ,工事現場内に雨水が大量に漏れました.
雨水は工事現場内にある地上と地下鉄構内を結ぶ換気口の接合部から地下鉄構内に流れ込み,地下鉄東山線B1階の換気室(水深70cmまで水没),駅長室,コンコースが浸水しました.また雨水はB2階の東山線ホームに達し,線路も水没(レール上面から10cm)しました.
 |
地下鉄東山線 高畑〜岩塚〜名古屋〜池下間運転見合わせ |
 |
 |
名古屋駅の軌道内冠水に伴い,地下鉄東山線は25日の始発から1時間余りは高畑〜池下間で,それ以降は14時45分まで長時間にわたり岩塚〜池下間で運転を見合わせました.
【地下鉄東山線運転見合わせの経緯】
02:40頃 駅職員が雨水の流入を確認
始発〜 高畑〜池下間運転見合わせ
振替輸送(JR,近鉄)
6:49 高畑〜岩塚間運転再開(岩塚〜池下間のみ運転見合わせ)
10:25 排水完了
13:10 点検完了
13:45 試運転列車運行開始
14:45 全線で運転再開
【地下鉄東山線運転見合わせの影響】
影響人員:約15万人
影響本数:東山線上下280本(その他代替路線で多客のため遅延発生)
東山線東部は池下〜藤が丘間,東山線西部は高畑〜岩塚間の折返し運行を行いました.
影響は東山線だけにとどまらず,運転見合わせが朝ラッシュと重なり,迂回ルートの桜通線や名城線本山駅では身動きが取れないほどの大混雑となりました.
錦通の今池駅〜池下駅間の歩道は,徒歩連絡する通勤客で埋め尽くされました.

▲地下鉄駅改札口に掲出されたお知らせ |

▲運転見合わせを伝える表示板 |
地下鉄運休の詳細は 地下鉄路線>トピックスをご覧ください.
地下鉄代行バス |
 |
通常,地下鉄の不通に伴う代行バス運行が行われることはありませんが,今回は運転見合わせが長時間に及んだため,次の2区間で代行バスが運行されました.
車両と人員は市内各営業所から急遽集められました.
[区間1]岩塚〜中村公園〜中村区役所間 7:42〜14:45 最大7本
[区間2]今池〜池下間 8:45〜14:45 最大5本
|

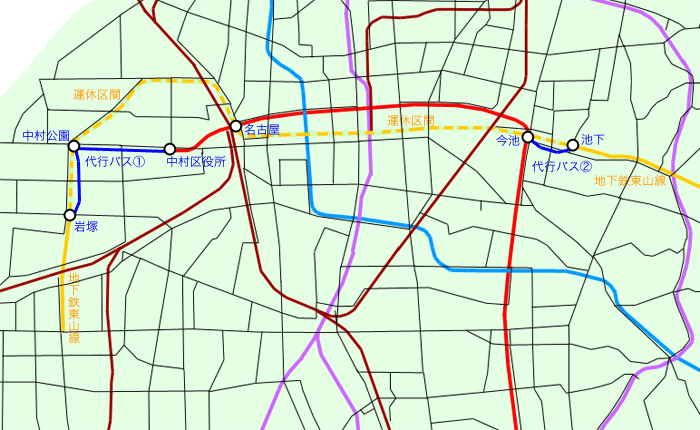

▲地下鉄運休区間と代行バス運行区間 |
以下,[区間2]今池〜池下間の代行バスの様子を紹介します.

▲池下駅の地下鉄代行バスのりば 「名古屋市交通局」表示で運行 |

▲市内各所から集結した応援車両 |

▲代行バスとして池下を発車した基幹専用車両 |

▲池下行きは錦通経由,今池行きは広小路経由で運行 |
